SAFE: Rumänien, Rheinmetall und das Wettrennen um die Modernisierung

Im Rahmen des EU-Kreditprogramms „Security Action for Europe“ (SAFE) soll Rumänien rund 9,6 Milliarden Euro für Rüstungsbeschaffung erhalten. Insidern zufolge dürfte mehr als die Hälfte davon direkt an ein einziges Unternehmen fließen – Rheinmetall. Entstehen inmitten des hektischen Wettlaufs um die Modernisierung der europäischen Streitkräfte und die Revitalisierung der europäischen Rüstungsindustrie womöglich schlechte Angewohnheiten? Der folgende Fachbeitrag erschien zuerst auf warsight.com – der neuen internationalen Plattform von CPM.

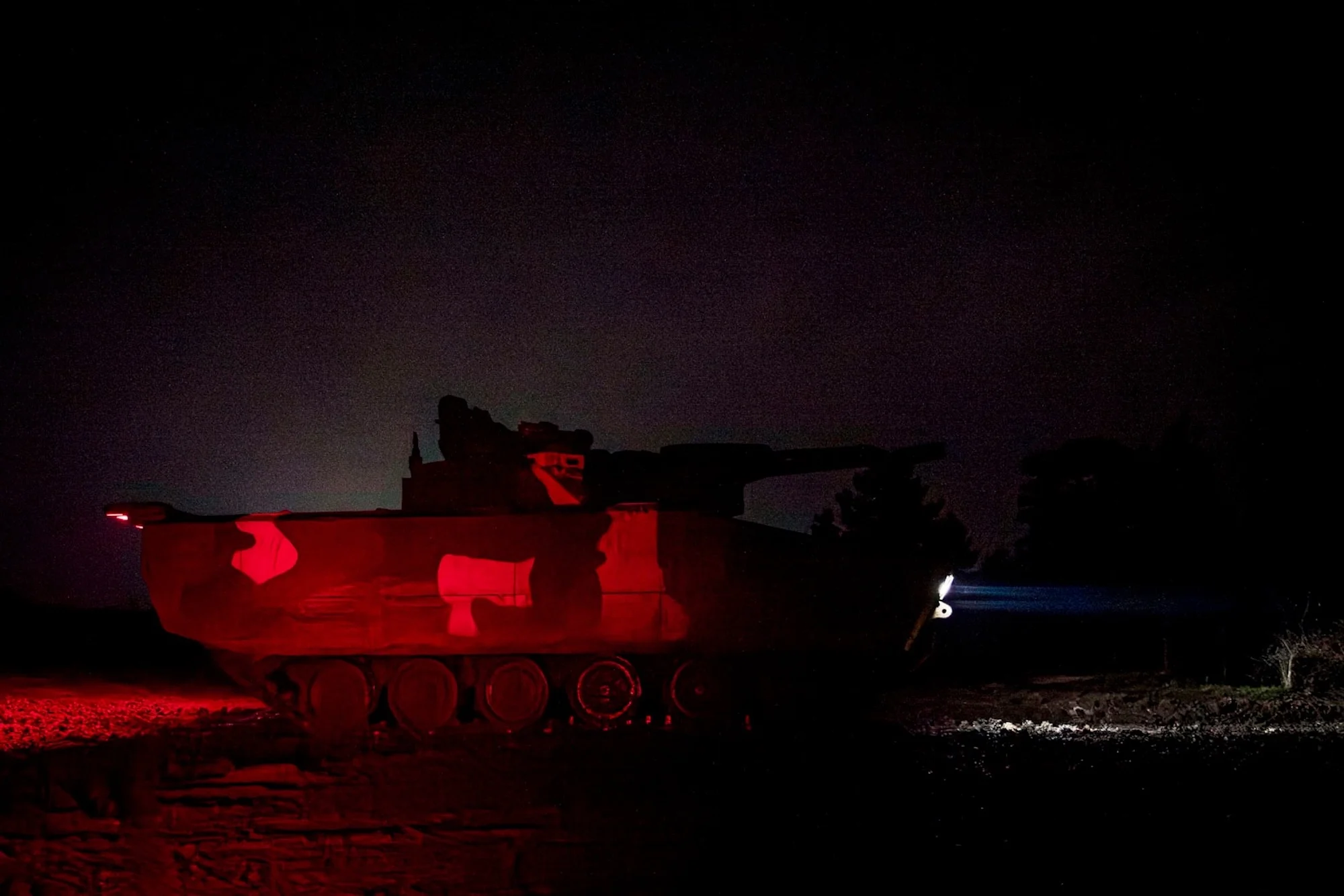

Ein ungarischer KF41 Lynx während einer Nachtübung. Das Fahrzeug stellt den größten rumänischen Einzelauftrag im Rahmen des SAFE-Programms dar und ist einer von vielen, die Rheinmetall erhalten hat. (Ungarisches Verteidigungsministerium)
Ein ungarischer KF41 Lynx während einer Nachtübung. Das Fahrzeug stellt den größten rumänischen Einzelauftrag im Rahmen des SAFE-Programms dar und ist einer von vielen, die Rheinmetall erhalten hat.
Foto: Verteidigungsministerium Ungarn

SAFE verstehen

Die EU hat im März 2025 den Plan „ReArm Europe Plan/Readiness 2030“ ins Leben gerufen. Ziel ist es, bis 2030 rund 800 Milliarden Euro für die Modernisierung und Beschaffung neuer Ausrüstung der europäischen Streitkräfte zu mobilisieren. Bestandteil dieses Plans ist das Finanzinstrument „Security Action for Europe“ (SAFE), das den EU-Staaten zinsgünstige (3 %) Darlehen in Höhe von rund 150 Milliarden Euro gewährt, die durch den EU-Haushalt abgesichert sind.

SAFE stellt eine entscheidende Finanzierungsquelle für die Modernisierung der europäischen Streitkräfte dar und ist insbesondere für europäische Mittelmächte mit bescheidenen Beschaffungsbudgets von Bedeutung. Selbstverständlich gelten jedoch bestimmte Grundvoraussetzungen für die SAFE-Finanzierung:

  • Eine „europäische Präferenz“ – bei der mindestens 65 % der Kosten des Endprodukts an Lieferanten aus der EU/dem EWR/der EFTA/der Ukraine gehen müssen.
  • Um für eine SAFE-Förderung in Frage zu kommen, müssen Einzelbeschaffungsverträge bis zum 30. Mai 2026 vereinbart und unterzeichnet sein. Gemeinsame Beschaffungsverträge können auch nach diesem Datum unterzeichnet werden.
  • SAFE-Zahlungen werden nicht als Einmalzahlung geleistet. Die maximale Vorfinanzierungszahlung, die ein Land erhalten kann, beträgt 15 %. Der Restbetrag wird in Tranchen gezahlt, sobald Fortschritte bei der Vertragserfüllung nachgewiesen werden. Insidern zufolge entspricht dieser Nachweis der Lieferung von Ausrüstung.
  • Die Frist für die Auszahlung der SAFE-Mittel endet am 31. Dezember 2030. Insidern zufolge, die mit diesem Prozess vertraut sind, bedeutet dies in der Praxis, dass ein Land, um den vollen Betrag der verfügbaren SAFE-Mittel zu erhalten, nachweisen muss, dass der gesamte Vertrag bis zu diesem Datum abgeschlossen ist.
  • Das Darlehen muss innerhalb von 45 Jahren zurückgezahlt werden – der endgültige Rückzahlungstermin müsste also im Jahr 2070 liegen.

SAFE verfolgt im Wesentlichen zwei Hauptziele. Erstens soll die europäische Verteidigungsbereitschaft und die Modernisierung der europäischen Streitkräfte rasch verbessert werden. Zweitens soll die europäische Verteidigungsindustrie gestärkt werden, indem sichergestellt wird, dass ein Großteil der Fördermittel europäischen Zulieferern zugutekommt.

Im Rahmen des SAFE-Abkommens soll Rumänien 16,68 Milliarden Euro erhalten, wobei nicht alle Mittel ausschließlich für Verteidigungszwecke vorgesehen sind. Auf dem NATO-Gipfel in Den Haag am 24. und 25. Juni 2025 einigten sich die NATO-Verbündeten auf ein Verteidigungsausgabenziel von 5 Prozent. Davon sollen 3,5 Prozent für „Kernbedürfnisse der Verteidigung“ wie Beschaffung und Ausbildung reserviert sein, während 1,5 Prozent für verteidigungsnahe oder „Dual-Use“-Ausgaben vorgesehen sind, beispielsweise zum „Schutz kritischer Infrastrukturen, zur Verteidigung von Netzen, zur Gewährleistung der zivilen Vorsorge und Resilienz, zur Innovation und zur Stärkung der Verteidigungsindustrie“ , so die NATO.

SAFE sieht ähnliche Regelungen vor, wobei die SAFE-Mittel für Rumänien auf folgende Hauptbereiche aufgeteilt werden sollen :

  • 4,2 Milliarden Euro für den Ausbau zweier Autobahnen (A7 und A8), um die rumänischen Regionen Siebenbürgen und Muntenien besser mit der Region Westmoldau zu verbinden und dadurch den Zugang zur Ukraine zu verbessern.
  • 2,8 Milliarden Euro für Ausgaben für Projekte des rumänischen Innenministeriums.
  • 9,53 Milliarden Euro für die Rüstungsbeschaffung, aufgeteilt auf 21 Projekte.

Laut einer Analyse des lokalen Verteidigungsnachrichtenportals Monitorul Apărării și Securității könnten die meisten rumänischen Rüstungsausgaben im Rahmen des SAFE-Programms, rund 6 Milliarden Euro (etwa 63 %), an deutsche Unternehmen fließen. Eine genauere Betrachtung deutet darauf hin, dass etwa 5 Milliarden Euro (rund 52 %) voraussichtlich an ein einziges Unternehmen gehen werden: Rheinmetall.

(Von links nach rechts) NATO-Generalsekretär Mark Rutte, Bundesverteidigungsminister Boris Pistorius, Rheinmetall-Chef Armin Papperger und Vizekanzler Lars Klingbeil während der Einweihungszeremonie am 27. August 2025 im Rheinmetall-Munitionswerk Niedersachsen in Unterlüß. (NATO)
(Von links nach rechts) NATO-Generalsekretär Mark Rutte, Bundesverteidigungsminister Boris Pistorius, Rheinmetall-Chef Armin Papperger und Vizekanzler Lars Klingbeil während der Einweihungszeremonie am 27. August 2025 im Rheinmetall-Munitionswerk Niedersachsen in Unterlüß.
Foto: NATO

Rumäniens sicheren Hafen aufbrechen

Tabelle 1 fasst alle 21 geplanten Rüstungsbeschaffungen Rumäniens im Rahmen von SAFE zusammen. Obwohl noch nicht alle Auswahlen endgültig bestätigt sind, wurde der Auftragnehmer in vielen Fällen bereits offiziell vom rumänischen Verteidigungsministerium (MoND) bestätigt, während in anderen Fällen Quellen den wahrscheinlichen Auftragnehmer andeuten.

Tabelle 1: Zusammenfassung der SAFE-Verteidigungsbeschaffungsprojekte Rumäniens
Programmcode Beschreibung Geräteauswahl Menge Kosten
(in Millionen Euro)
SAFE_RO_1_S_001 8×8 APCs GDELS Piranha V APC-Konfiguration 139 Fahrzeuge 761,2
SAFE_RO_1_S_002 Multifunktionale, fahrbare Transport- und Logistikplattformen Iveco – verschiedene Lkw 1.370 (Minimum) 471,505
SAFE_RO_2_C_003 Integrierter Gefechtsstand für Luft- und Raketenabwehr Unbestätigt 2 „Systeme“ 160
SAFE_RO_2_S_004 Tauchunterstützungsschiffe Unbestätigt 2 Schiffe 57
SAFE_RO_2_S_005 Offshore-Patrouillenboote NVL (über Rheinmetall) OPV 90 2 Schiffe 700
SAFE_RO_1_C_006 Mehrzweckhubschrauber Airbus H225M 12 (Minimum) 852
SAFE_RO_2_C_007 Anti-Schiff-/Landangriffs-Marschflugkörper Kongsberg NSM 7 „Systeme“ 207
SAFE_RO_1_S_008 Infanteriewaffen und Munition nach NATO-Standard Unbestätigt 240.000
(Einzelwaffen)
439,86
SAFE_RO_1_S_009 Kettengestützte Infanterie-Kampffahrzeuge Rheinmetall KF41 Lynx Schützenpanzer 298 Fahrzeuge 2983,57
SAFE_RO_1_C_010 Integriertes reales Trainingssimulationssystem Unbestätigt 1 ‚System‘ 94,5
SAFE_RO_2_C_011 Softwareplattform für C4ISR-Systeme Unbestätigt 70 „Instanzen“ 19
SAFE_RO_2_C_012 Tragbare Luftverteidigungssysteme (MANPADS) MBDA Mistral 231 (Werfer);
934 (Raketen)
625,56
SAFE_RO_2_C_013 VSHORAD/C-UAV/C-RAM-Systeme, einsetzbar Rheinmetall Skynex (35 mm) 7 „Systeme“ 476
SAFE_RO_2_C_014 VSHORAD/C-UAV/C-RAM-Systeme, mobil Rheinmetall Skyranger
(35 mm)
2 „Systeme“ 330
SAFE_RO_2_C_015 Mittelstrecken-Radar-Erkennungssysteme Thales GM200 12 „Systeme“ 258
SAFE_RO_2_C_016 MRAD-Systeme Diehl IRIS-T SLM 3 „Systeme“
(wahrscheinlich Feuerwehreinheiten)
450
SAFE_RO_1_C_017 Loitering Munitions Uvision (über Rheinmetall)
Hero-Serie LMs
70 „Systeme“
(Einzelmunition)
147
SAFE_RO_2_C_018 VSHORAD/C-UAV/C-RAM-Systeme, Marine Rheinmetall Millennium
35 mm Schiffsgeschützturm
2 „Systeme“ 36
SAFE_RO_1_S_019 Mini-UAVs der Klasse 1 Quantensysteme Vektor 56 „Systeme“ (davon 22 bereits vertraglich gebunden) 45,77
SAFE_RO_1_C_020 35-mm-Munition (bezogen über NSPA) 35-mm-Munition 87.000 Schuss 23,15
SAFE_RO_1_C_021 35-mm-Munition 35-mm-Munition
(inkl. AHEAD-Munition)
400.000 Schuss 393,28
Gesamt 9530,39
Hinweise:
1) Projektcodes mit dem Kürzel „S“ kennzeichnen Einzelaufträge ausschließlich für Rumänien, während Projektcodes mit dem Kürzel „C“ Gemeinschaftsaufträge mit anderen Ländern kennzeichnen.
2) Die „1“ oder „2“ vor dem „S“ bzw. „C“ im Projektcode gibt an, ob es sich um ein Projekt der SAFE-Kategorie 1 oder SAFE-Kategorie 2 handelt; letztere unterliegt strengeren Förderkriterien.

Wie Tabelle 1 zeigt, soll Rheinmetall nach aktuellem Kenntnisstand bei acht der 21 Projekte als Hauptauftragnehmer ausgewählt werden. Diese Projekte umfassen mehr als die Hälfte der verfügbaren Mittel. Bei einigen gemeinsamen Projekten, wie beispielsweise Skyranger/Skynex, war die Auftragsvergabe aufgrund der Mitgliedschaft Rumäniens im gemeinsamen Beschaffungsprogramm der Europäischen Luftschutzinitiative (ESSI) zu erwarten, zu deren Bestandteil Skyranger als Komponente für die Kurzstrecken-Luftverteidigung (VSHORAD) gehört. Eine genauere Betrachtung verdienen jedoch einige der Einzelaufträge, für die Rheinmetall ausgewählt wurde.

Die Auswahl der rumänischen Regierung erfolgt im Anschluss an die Ankündigung von Rheinmetall, in Rumänien im Laufe der Jahre 2024 und 2025 zahlreiche Investitionen zu tätigen. Zu den wichtigsten Investitionen gehören mindestens drei zugesagte Rheinmetall-Anlagen, die im Folgenden zusammengefasst sind:

  • Rheinmetall Automecanica SRL: Rheinmetall gab am 1. Februar 2024 die Übernahme einer 72,5%igen Beteiligung am rumänischen Fahrzeughersteller Automecanica Mediaș bekannt. Rheinmetall bewertete die Beteiligung mit einem Wert von [Betrag fehlt]. Dies umfasst ein Werk in Mediaș für die Reparatur und Wartung verschiedener Spezialfahrzeuge, Lkw und Anhänger sowie ein Servicezentrum in Satu Mare. Rheinmetall erklärte zum Werk in Mediaș: „Hier werden Fahrgestelle von Flugabwehrsystemen des rumänischen Militärs gewartet und modernisiert.“
  • Rheinmetall Excellence Centre Romania: Diese Einrichtung, die am 28. Juli 2025 angekündigt wurde , soll „rumänischen Mitarbeitern praktische Erfahrungen und technisches Fachwissen im Betrieb, der Wartung und der Entwicklung fortschrittlicher Verteidigungstechnologien vermitteln, insbesondere im Zusammenhang mit dem Schützenpanzer Lynx“.
  • Rheinmetall Victoria SA: Dieses Joint Venture zwischen Rheinmetall (51 %) und dem staatlichen Unternehmen Pirochim Victoria (49 Prozent) wurde offiziell am 3. November 2025 angekündigt , jedoch bereits in einer Pressemitteilung vom 28. Juli 2025 erwähnt . Ziel ist die Produktion von Treibladungspulver und modularen Treibladungen in einem Werk in Victoria. Die Investition beläuft sich auf 535 Millionen Euro. Der Baubeginn ist für 2026, die Fertigstellung für 2029 geplant. Laut Rheinmetall wird die erwartete jährliche Produktionskapazität 300.000 modulare Treibladungen sowie 200 Tonnen Treibladungspulver – letzteres für den lokalen Bedarf – betragen.

Rheinmetall hat zudem eine Sparte angekündigt , die „Munition mittleren Kalibers für Schützenpanzer und Flugabwehrsysteme“ herstellen soll. Vermutlich liegt der Schwerpunkt demnach auf der Produktion von 30/35-mm-Munition für Lynx, Skyranger und Skynex. Zum Zeitpunkt der Veröffentlichung dieses Artikels war noch unklar, ob diese Sparte Teil des Werks in Victoria oder ein separates Werk sein wird.

Parallel dazu wurden Investitionen in lokale Unternehmen wie Uzina Automecanica Moreni, Interactive Software SRL und MarcTel-SIT getätigt. Laut Rheinmetall konzentriert sich die Initiative auf die lokale Produktion des Schützenpanzers Lynx bei Rheinmetall Automecanica, mit einer robusten Lieferkette und einer reduzierten Abhängigkeit von externen Zulieferern.

Rheinmetall hat bisher Hunderte Millionen Euro in Rumänien investiert, wobei ein Großteil davon offenbar auf die heimische Produktion des Lynx abzielt. Oberflächlich betrachtet deuten diese Investitionen auf große Ambitionen für die heimische Produktion hin. Eine genauere Betrachtung der Verträge für den Schützenpanzer (IFV) und das Patrouillenboot (OPV) lässt jedoch vermuten, dass die Pläne der rumänischen Regierung ins Wanken geraten könnten.

Lynx scheint ausgewählt worden zu sein, doch die SAFE-Regeln dämpfen die Chancen im Inland.

Offiziell wurde Lynx noch nicht ausgewählt. Laut einer Branchenquelle soll das rumänische IFV-Programm bis zum 31. März 2026 eine Informationsanfrage veröffentlichen und anschließend bis zum 1. Mai 2026 eine Auswahl treffen sowie Vertragsverhandlungen aufnehmen. Der Vertrag soll vor dem SAFE-Stichtag am 31. Mai 2026 unterzeichnet werden. Verschiedene Branchenquellen deuten jedoch darauf hin, dass Lynx bereits inoffiziell ausgewählt wurde.

Die Auswahl von Lynx wurde erstmals am 13. November 2025 von Euronews gemeldet und später von einem Insider gegenüber Warsight bestätigt . Dieser fügte hinzu, dass die Nachricht nach einer Reihe von Besuchen des Rheinmetall-CEO und -Präsidenten Armin Papperger in Rumänien im Jahr 2025 erwartet worden sei.

Auf einer Pressekonferenz am 3. November 2025 gab Rheinmetall-Chef Armin Papperger (links) gemeinsam mit dem rumänischen Ministerpräsidenten Ilie Bolojan (rechts) eine Erklärung ab – ein Privileg, das üblicherweise hochrangigen ausländischen Würdenträgern bei offiziellen Staatsbesuchen vorbehalten ist. Pappergers Erklärung konzentrierte sich auf den Bau des Rheinmetall-Munitionswerks in Victoria.
During a 3 November 2025 press conference
Foto: Verteidigungsministerium Rumänien

Laut Monitorul Apărării și Securității gehörten zu den Kandidatenplattformen für das rumänische Schützenpanzerprogramm ASCOD von GDELS, CV90 von BAE Systems, Redback von Hanwha, Tulpar von Otokar und Lynx von Rheinmetall.

Mehrere Branchenquellen bestätigten jedoch, dass das rumänische Verteidigungsministerium zwar bereits 2024 eine Informationsanfrage (RFI) für das IFV-Programm veröffentlicht hatte, aber aufgrund der Verfügbarkeit von SAFE-Mitteln und der daraus resultierenden Planänderung keine Ausschreibung (RFP) erfolgte. Die Branchenquellen merkten zudem an, dass das Verteidigungsministerium vor der Auswahl des Lynx keine Tests mit Konkurrenzplattformen durchgeführt hatte.

Dies deutet darauf hin, dass die Wahl des Lynx nicht auf der Fahrzeugleistung beruhte, da das Fahrzeug nicht unter fairen Wettbewerbsbedingungen mit Konkurrenzplattformen verglichen wurde. Stattdessen soll Rheinmetalls Angebot aufgrund der Offset-Vereinbarungen und Investitionen des Unternehmens in die rumänische Industrie den Zuschlag erhalten haben.

Man kann wohl sagen, dass sich dies für Lynx zu einem Trend entwickelt, dessen Erfolgsbilanz in offenen Wettbewerben bisher eher durchwachsen war. Bislang ist kein Erfolg des Fahrzeugs bei einer Ausschreibung mit Vergleichstests gegen andere Plattformen bekannt; es unterlag dem AS21 Redback in Australien sowie dem CV90 MkIV in den tschechischen und slowakischen Wettbewerben. Laut vorliegenden Informationen erfolgte die Auswahl von Lynx durch Ungarn, Italien, Rumänien und die Ukraine ohne Vergleichstests gegen andere Plattformen.

Ein KF41 Lynx des 1. Bataillons der 30. Mechanisierten Infanteriebrigade der ungarischen Armee durchquert während einer Übung eine nasse Senke. (Ungarisches Verteidigungsministerium)
Ein KF41 Lynx des 1. Bataillons der 30. Mechanisierten Infanteriebrigade der ungarischen Armee durchquert während einer Übung eine nasse Senke.
Foto: Verteidigungsministerium Ungarn

Darüber hinaus scheint sich mit der Wahl von Lynx mindestens eine wichtige Anforderung geändert zu haben. Insidern zufolge zählten zu den zwei wichtigsten Anforderungen des rumänischen Verteidigungsministeriums an seinen zukünftigen Schützenpanzer:

  • Der Einsatz des unbemannten Elbit UT30 Mk2-Turms war vorgesehen. Dieser sollte die Kompatibilität mit den rumänischen Piranha V-Schützenpanzern gewährleisten, für die bereits eine heimische Produktionslinie bei Elmet, einer rumänischen Tochtergesellschaft von Elbit, existiert.
  • Ein hoher Anteil an inländischer Produktion. Dies sollte dazu beitragen, die rumänische Verteidigungsindustrie zu modernisieren und zu verbessern.

Die neuesten Informationen deuten darauf hin, dass die Anforderung an den UT30 Mk2-Turm fallen gelassen wurde. Die rumänischen Lynx-Schützenpanzer sollen Berichten zufolge mit dem Lance 2.0-Turm von Rheinmetall ausgestattet werden, der mit der 30-mm-Maschinenkanone MK30-2/ABM und Spike LR2-Panzerabwehrlenkraketen bewaffnet ist.

Einige Quellen vermuten, dass die rumänische Lynx-Konfiguration letztendlich die Rheinmetall WOTAN 35-Maschinenkanone erhalten könnte, wie sie auch in der ungarischen Konfiguration zum Einsatz kommt. Dies wäre jedoch eine ungewöhnliche Wahl, da dies bedeuten würde, dass die rumänischen Piranha V-Schützenpanzer und Lynx-Schützenpanzer zwei unterschiedliche, nicht austauschbare Munitionstypen verwenden müssten. Dies würde die Logistik verkomplizieren und die Interoperabilität verringern.

Piranha-V-Schützenpanzer nehmen an der Übung DACIA 21 teil. Die rumänische Regierung hatte ursprünglich geplant, dass ihre Schützenpanzer den UT30-Mk2-Turm des Piranha V nutzen sollten, dieser Plan wurde jedoch offenbar verworfen. (Rumänisches Verteidigungsministerium)
Piranha-V-Schützenpanzer nehmen an der Übung DACIA 21 teil. Die rumänische Regierung hatte ursprünglich geplant, dass ihre Schützenpanzer den UT30-Mk2-Turm des Piranha V nutzen sollten, dieser Plan wurde jedoch offenbar verworfen.
Foto: Verteidigungsministerium Rumänien

n vielerlei Hinsicht ist der Verzicht auf die Turmanforderung nicht überraschend, da die Integration des UT30 Mk2 bei Lynx, Tulpar oder CV90 zusätzlichen Entwicklungs- und Qualifizierungsaufwand vor Produktionsbeginn erfordert hätte, was wahrscheinlich zu Verzögerungen und damit zu Schwierigkeiten bei der Einhaltung der SAFE-Fristen geführt hätte.

Dieser Schritt hob jedoch einen Wettbewerbsvorteil der Angebote von GDELS und Hanwha auf; im Fall von GDELS, weil der UT30 Mk2 bereits für Tests in das ASCOD-Fahrzeug integriert war, das die lettische Ausschreibung für Schützenpanzer gewonnen hatte, und im Fall von Hanwha, weil der Turm des Redback EOS T2000 auf dem sehr ähnlichen MT30 Mk2 (bemannte Variante) basiert . Interessanterweise wurde diese Anforderung offenbar nach der Auswahl des Lynx fallen gelassen.

Die Vorgabe einer hohen Inlandsproduktion ist jedoch politisch heikler. Die rumänische Regierung hält bisher an ihrer Linie fest, dass ein hoher Anteil an Inlandsproduktion notwendig ist. Obwohl der vereinbarte Prozentsatz noch nicht öffentlich bekannt gegeben wurde, wird davon ausgegangen, dass die rumänische Regierung einen relativ hohen Wert anstrebt.

In diesem Zusammenhang bot Peter Bae, CEO von Hanwha Aerospace Romania, zunächst einen Lokalisierungsgrad von 70 Prozent für Redback an, der später von Jae-Il Son, CEO von Hanwha Aerospace, auf 80 Prozent erhöht wurde . Hanwha hatte jedoch wohl kaum eine andere Wahl, als einen so hohen Anteil an inländischer Fertigung anzubieten, da die SAFE-Regeln vorschreiben, dass mindestens 65 Prozent des Auftragswerts an Lieferanten aus der EU/dem EWR/der EFTA gehen müssen und es derzeit keine Produktionslinien für Redback in Europa gibt.

Daher fand am 12. Februar 2026 in Petrești der Spatenstich für das Hanwha Armoured Vehicle Centre of Excellence (H-ACE) Europe statt, eine 181.055 m² große Produktionsstätte für Kettenfahrzeuge. H-ACE Europe wird K9-Selbstfahrlafetten (SPH) und K10-Munitionsversorgungsfahrzeuge produzieren und, laut einer Branchenquelle, auch Redback fertigen, sollte die Plattform ausgewählt werden.

Rheinmetall hingegen hat die Option, bei Bedarf auch in Deutschland und Ungarn zu produzieren. Die bisherigen Investitionen des Unternehmens in Rumänien lassen jedoch stark auf Vorbereitungen für eine umfangreiche heimische Produktion von Lynx schließen. Ein Insider merkte an, dass Rheinmetall offenbar einen Lokalisierungsgrad anstrebe, der dem von Hanwha betrage.

Auf den ersten Blick erscheint die Beibehaltung der Forderung nach einem hohen Anteil inländischer Fertigung logisch, da es wenig Sinn macht, eine Produktionslinie im Inland einzurichten, nur um 50 Fahrzeuge zu bauen. Das Problem ist jedoch, dass Rumänien scheinbar keinen offensichtlichen Weg findet, seine Ziele für die Inlandsproduktion mit den im SAFE-Abkommen festgelegten Ausgaben- und Lieferzeitvorgaben in Einklang zu bringen.

Zum Vergleich: Ungarn, der Erstkunde für den Lynx, benötigte insgesamt 218 Lynx-Schützenpanzer, von denen 172 (80 %) zwischen 2023 und 2029 im Rheinmetall-Werk in Zalaegerszeg im Inland produziert werden sollten.

Zwischen der Auftragsvergabe (September 2020) und der Auslieferung des ersten in Ungarn produzierten Fahrzeugs (Juli 2024) vergingen fast vier Jahre. Obwohl dies objektiv betrachtet kein schlechter Zeitrahmen für den Aufbau einer lokalen Produktionslinie für ein so komplexes Fahrzeug wie einen modernen Ketten-Schützenpanzer war, lassen die SAFE-Zeitvorgaben, denen Rumänien unterliegt, keine mehrjährige Wartezeit für den Aufbau der lokalen Produktion zu.

Daher müssen die Erwartungen an einen mit Ungarn vergleichbaren Anteil der Inlandsaufträge wohl deutlich gedämpft werden – nicht zuletzt, weil Rumäniens Gesamtbedarf von 298 Fahrzeugen deutlich höher ist als Ungarns Bedarf von 218, und die Beschaffungszeiträume für Rumänien (2026–2030) im Vergleich zu Ungarn (2020–2029) ebenfalls wesentlich kürzer sind.

Erschwerend kommt hinzu, dass Rumäniens Gesamtbedarf an Lynx-Fahrzeugen sogar etwas höher als 298 Fahrzeuge ausfallen könnte. Laut Gesprächen mit Branchenkennern basieren einige der im Rahmen des SAFE-Programms bestellten Skyranger-Systeme möglicherweise auf der Lynx-Plattform, während die übrigen voraussichtlich auf dem Piranha V 8×8 basieren.

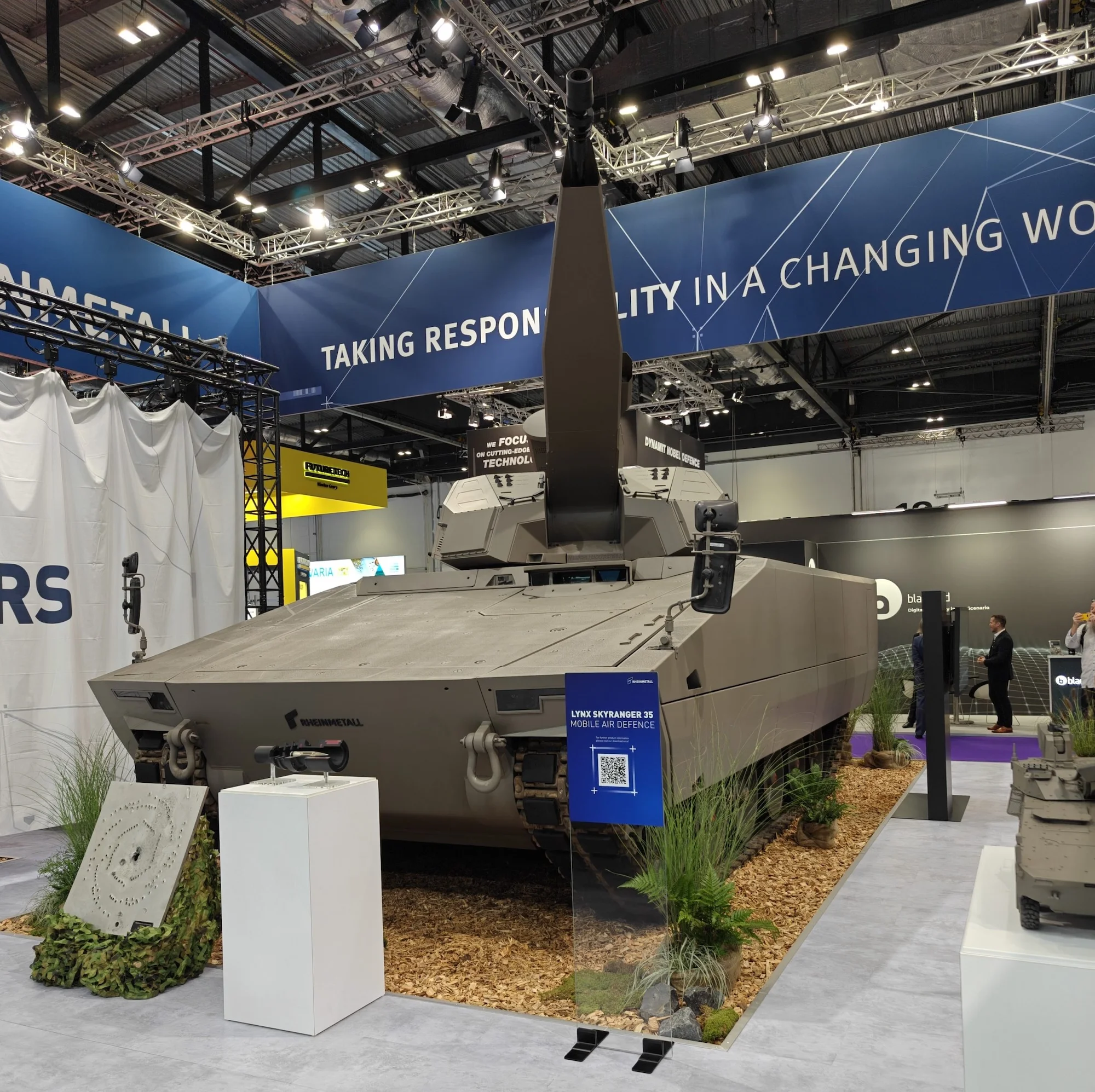

Ein Skyranger 35 VSHORAD-System auf Basis der Lynx-Kettenplattform. Rumänien erwägt die Anschaffung mehrerer Lynx-Plattformen in dieser Konfiguration. (Mark Cazalet)
Ein Skyranger 35 VSHORAD-System auf Basis der Lynx-Kettenplattform. Rumänien erwägt die Anschaffung mehrerer Lynx-Plattformen in dieser Konfiguration.
Foto: CPM / Mark Cazalet

Angesichts des enormen Zeitdrucks: Hat die rumänische Regierung überhaupt noch Handlungsspielraum? Ihre Optionen scheinen begrenzt. Theoretisch könnte Rumänien den Großteil des Auftrags über das SAFE-Programm abwickeln und den Rest aus dem regulären Verteidigungshaushalt finanzieren. Dies würde jedoch bedeuten, dass nicht alle Fahrzeuge bis 2030 geliefert werden, was die militärische Einsatzbereitschaft des Landes verzögern und künftige Regierungen mit einer beträchtlichen Rechnung belasten würde.

Laut einem Insider liegt das größere Problem darin, dass die Finanzierung eines Programms dieser Größenordnung außerhalb des SAFE-Programms für Rumänien aufgrund der begrenzten Mittel für Beschaffungen im regulären Verteidigungshaushalt kaum infrage kommt. Die Finanzierung außerhalb des SAFE-Programms, etwa durch Umverteilung von Haushaltsmitteln oder durch Steuererhöhungen, wäre zwar eine Möglichkeit, würde aber wahrscheinlich politische Konsequenzen nach sich ziehen.

Gibt es für die rumänische Regierung weitere kreative Lösungsansätze, um die Schützenpanzer im Rahmen des SAFE-Programms termingerecht zu erhalten und gleichzeitig einen hohen Lokalisierungsgrad zu gewährleisten? Theoretisch ja, doch solche Optionen erscheinen im Hinblick auf die Ziele der rumänischen Regierung wenig sinnvoll.

Eine Möglichkeit wäre beispielsweise, die Schützenpanzer größtenteils im Ausland zu fertigen und als Bausätze zu verschiffen, mit der Endmontage in Rumänien. Dies birgt jedoch einige Probleme. Erstens würde es wahrscheinlich länger dauern als die Fertigung im Ausland. Zweitens würde dieser Ansatz drei Viertel des Lokalisierungsziels verfehlen, da nur ein relativ geringer Wissenstransfer an die rumänische Industrie erfolgen würde. Dies scheint nicht den Wünschen der rumänischen Regierung zu entsprechen.

Die rumänische Regierung steht daher vor einem Dilemma: Einerseits sollen die lokalen Industrieziele erreicht werden, andererseits eine rasche Modernisierung mit EU-Fördergeldern. Ein ähnliches Thema scheint auch im rumänischen Programm für Offshore-Panzerfahrzeuge eine Rolle zu spielen.

Die Sicherheit einer Werft gewährleisten: Können zwei Patrouillenboote Mangalia retten?

Rheinmetall ist kürzlich durch die Übernahme der deutschen Werft Naval Vessels Lürssen (NVL) am 27. Februar 2026 in den Schiffbaumarkt eingestiegen. Insidern zufolge dürfte Rheinmetall den Auftrag für das rumänische Patrouillenboot erhalten. Aktuell deutet alles darauf hin, dass Rumänien sich für das NVL-Design MMPV 90 entscheiden wird (dasselbe, das kürzlich auch Bulgarien erworben hat), obwohl dies noch bestätigt werden muss. Ein wesentlicher Grund für die wahrscheinliche Wahl Rheinmetalls liegt angeblich im Ziel der rumänischen Regierung, die Werft in Mangalia zu retten.

In den letzten Jahren scheint der Niedergang der Werft Mangalia endgültig vorbei zu sein, doch die rumänische Regierung setzt große Hoffnungen in die Zukunft des Unternehmens. (Leontin l, via Wikimedia Commons; CC-BY-SA 4.0)
In den letzten Jahren scheint der Niedergang der Werft Mangalia endgültig vorbei zu sein, doch die rumänische Regierung setzt große Hoffnungen in die Zukunft des Unternehmens.
Foto: Wikimedia / Leontin l

Zur Einordnung: Seit ihrer Privatisierung 1997 wurde Mangalia als Daewoo Mangalia Heavy Industries (DHMI) Joint Venture von Daewoo Shipbuilding & Marine Engineering (51 Prozent Anteil) aus Südkorea und 2MMS (49 Prozent Anteil), einem staatlichen Unternehmen des rumänischen Wirtschaftsministeriums, betrieben . Mitte der 2010er-Jahre geriet Mangalia jedoch in finanzielle Schwierigkeiten und wurde schließlich verkauft.

Im November 2017 erwarb Damen Daewoos 51-Prozent-Anteil an der Werft für damals 29 Milliarden KRW (25,9 Millionen USD) und ging ein Joint Venture mit 2MMS ein. Im Zuge der Übernahme verkaufte Damen jedoch einen Anteil von 2 % an 2MMS und erhielt im Gegenzug das Recht, die Werft operativ zu führen. Diese Vereinbarung erwies sich jedoch als nicht tragfähig.

Laut einer Branchenquelle war das Verhältnis zwischen Damen und 2MMS von Meinungsverschiedenheiten geprägt. 2MMS soll zahlreiche operative Entscheidungen von Damen blockiert haben. Aufgrund der anhaltenden Uneinigkeit in der Führungsetage geriet die Werft erneut in finanzielle Schwierigkeiten. Im Juni 2024 drängte Damen daher auf die Eröffnung eines Insolvenzverfahrens für die gemeinsam betriebene Werft mit Schulden in Höhe von rund 1 Milliarde RON (207 Millionen EUR). Am 28. Oktober 2024 hielt 2MMS eine Vorstandssitzung ab, in der die Auflösung des Kooperationsvertrags mit Damen beschlossen wurde.

Seit der Auflösung des Abkommens ist die Zahl der Beschäftigten bei Mangalia Berichten zufolge deutlich gesunken. Von ehemals rund 1.500 Mitarbeitern haben Hunderte das Unternehmen verlassen, um sich anderweitig zu orientieren.

Die meisten der Verbliebenen befinden sich angeblich in einer Art unbefristetem Urlaub. Laut einer Branchenquelle sind nur noch etwa 200 bis 300 Mitarbeiter aktiv tätig, hauptsächlich im Bereich Schiffsreparaturen sowie Wartungsarbeiten und anderen kleineren Aufgaben. Berichten zufolge wurden die Gehälter seit über zwei Monaten nicht mehr gezahlt, woraufhin die rumänische Regierung am 19. Februar 2026 eine Notmaßnahme zur Auszahlung der Löhne der Werftarbeiter ergriff.

Darüber hinaus hat die faktische Schließung von Mangalia weitreichende Folgen für die rumänische Verteidigungsindustrie. Mangalia lieferte Panzerstahl und Schweißdienstleistungen für den Bau der Piranha-V-Schützenpanzer, von denen das rumänische Verteidigungsministerium im Rahmen des SAFE-Programms weitere 139 Fahrzeuge erwerben möchte, möglicherweise sogar mehr, wenn der Skyranger-Auftrag mit einbezogen wird. Da die Werft derzeit praktisch funktionsunfähig ist, muss der Hersteller GDELS-Romania seinen Stahl anderweitig beziehen.

An diesem Punkt kommt der rumänische OPV-Auftrag ins Spiel. Insidern zufolge plant die rumänische Regierung, die SAFE-Fördergelder für den Bau von zwei OPVs und zwei Taucherunterstützungsschiffen in Mangalia zu nutzen, um die Werft zu revitalisieren. Nach der Auflösung des Vertrags zwischen 2MMS und Damen scheidet Damen aufgrund anhaltender Meinungsverschiedenheiten jedoch als potenzieller Kandidat aus.

Dies, obwohl Damen weiterhin eine aktive Werft in Galați betreibt, die seit 2010 zwei Hochseepatrouillenboote der Holland-Klasse für die Königlich Niederländische Marine und vier OPV-1400-Schiffe für die tunesische Marine geliefert hat. Der Ausschluss von Damen lässt der rumänischen Regierung praktisch nur eine Option: einen neuen Betreiber für die Werft in Mangalia zu finden und den Bau zügig zu beginnen. Branchenkennern zufolge ist Rheinmetall für diese Rolle vorgesehen.

Rheinmetall hat laut lokalen Medienberichten Interesse an der Übernahme von Damens Anteil an Mangalia bekundet. Selbst wenn man annimmt, dass Rheinmetall die Leitung von Mangalia reibungslos übernehmen kann, erscheinen die Zeitpläne ungünstig. Damit Rumänien die volle Summe der SAFE-Förderung für den Vertrag erhält, müssten die Patrouillenboote bis Dezember 2030 geliefert werden.

Die Lieferung von zwei Patrouillenbooten innerhalb von vier Jahren wirkt äußerst optimistisch, insbesondere da Mangalia eine Werft ist, die einen umfangreichen Prozess der Personalbeschaffung, -schulung und -umrüstung durchlaufen muss, bevor sie überhaupt mit dem Bau eines noch nie zuvor gebauten Schiffes beginnen kann.

Zum Vergleich: Bulgarien unterzeichnete am 12. November 2020 einen Vertrag über 984 Millionen BGN (503 Millionen EUR) mit NVL für den Bau zweier MMPV-90-Schiffe auf der MTG-Dolphin-Werft in Warna. Die beiden Schiffe „Hrabri“ und „Smeli“ wurden parallel und zeitversetzt gebaut. Der erste Stahlschnitt für die „Hrabri  fand am 3. Dezember 2021 statt, der Stapellauf erfolgte im August 2023.

Die Seeerprobung begann am 11. November 2025, die Indienststellung erfolgte schließlich am 8. Dezember 2025. Dies entspricht einer Zeitspanne von gut fünf Jahren zwischen Vertragsabschluss und Auslieferung und erfolgte unter günstigeren Bedingungen, da MTG Dolphin nicht mit denselben Herausforderungen wie Mangalia konfrontiert war.

Die Hrabri, Bulgariens erster MMPV 90 von NVL, während ihrer Indienststellungszeremonie am 8. Dezember 2025. (Bulgarisches Verteidigungsministerium)
Die Hrabri, Bulgariens erster MMPV 90 von NVL, während ihrer Indienststellungszeremonie am 8. Dezember 2025.
Foto: Verteidigungsministerium Bulgarien

Erschwerend kommt hinzu, dass die rumänische Regierung laut einer Quelle auch ihre beiden Tauchunterstützungsschiffe (die ebenfalls im Rahmen von SAFE beschafft werden) in Mangalia bauen lassen will.

An dieser Stelle stellt sich die berechtigte Frage, ob Rumäniens Marineschiffe überhaupt in Mangalia gebaut werden müssen. Wenn die Regierung den Bau in Rumänien wünscht, warum dann nicht beispielsweise in Galați? Branchenkennern zufolge ist der Grund politischer Natur. Die rumänische Regierung betrachtet Mangalia als strategisches Gut, an dem der Staat die Mehrheitsbeteiligung hält, und möchte es daher wiederbeleben.

Laut einer Quelle ist die Angelegenheit für die Regierung so wichtig, dass sie bereits einen überhöhten Kaufpreis für die Patrouillenboote eingeplant hat, um den Kauf oder die Anmietung der Werft in Mangalia als Teil des Deals zu fördern. Ein Vergleich der geplanten Ausgaben der rumänischen Regierung mit denen des bulgarischen Patrouillenbootvertrags scheint diese Behauptung zu stützen.

Wie Tabelle 1 zeigt, hat das rumänische Verteidigungsministerium die Beschaffung der Patrouillenboote mit 700 Millionen Euro bewertet – also rund 350 Millionen Euro pro Boot. Demgegenüber kostete der bulgarische Vertrag für dieselben zwei Patrouillenboote lediglich 503 Millionen Euro – also 251,5 Millionen Euro pro Boot. Dies entspricht einer Steigerung von fast 40 Prozent gegenüber dem von Bulgarien gezahlten Preis, was selbst inflationsbereinigt bemerkenswert hoch ist. Jüngsten Gerüchten zufolge könnte der vom Auftragnehmer geforderte Preis sogar noch steigen. Sollte die rumänische Regierung ihren Kurs nicht ändern, scheinen zwei mögliche Ausgänge dieser Geschichte denkbar.

Im schlimmsten Fall gelingt es Mangalia nicht, die Patrouillenboote fristgerecht zu produzieren. Dies hätte zur Folge, dass Rumänien den Zugang zu den benötigten SAFE-Mitteln verliert und entweder die restlichen Lieferungen aus seinem regulären Haushalt bezahlen oder einen Rechtsstreit mit dem Hersteller führen müsste. Beides wäre für die rumänische Marine nachteilig, da es zu Umverteilungen von Finanzmitteln oder Verzögerungen bei der Auslieferung der neuen Fähigkeiten führen könnte.

Dieses Szenario wäre eine Wiederholung der Geschichte: Im August 2023 kündigte Rumänien aufgrund steigender Kosten einen Vertrag über vier Gowind-2500-Korvetten der französischen Naval Group. Die Entscheidung ließ die rumänische Marine ohne dringend benötigte neue Schiffe zurück, um ihre maritimen Interessen zu verteidigen, insbesondere Neptun Deep – eine bedeutende Offshore-Gasplattform im Schwarzen Meer und Rumäniens größtes Erdgasprojekt mit geschätzten förderbaren Mengen von 100 Milliarden Kubikmetern. Neptun Deep soll 2027 in Betrieb gehen, doch der rumänischen Marine fehlen derzeit die Mittel, um sie angemessen zu schützen.

Die ägyptische Korvette ENS El Fateh vom Typ Gowind 2500 nimmt an einer Segelübung teil. Die rumänische Marine verfügt über eine veraltete Flotte und hätte von der Anschaffung moderner Schiffe stark profitiert. (NATO MARCOM; PO3 Ezekiel Duran)
Die ägyptische Korvette ENS El Fateh vom Typ Gowind 2500 nimmt an einer Segelübung teil. Die rumänische Marine verfügt über eine veraltete Flotte und hätte von der Anschaffung moderner Schiffe stark profitiert.
Foto: NATO MARCOM / PO3 Ezekiel Duran

Im unwahrscheinlichen Idealfall gelingt es Mangalia, zwei Patrouillenboote termingerecht fertigzustellen. Doch selbst dann bleibt die Frage nach der zukünftigen Nachfrage offen. Da Mangalia derzeit kaum Aufträge zu haben scheint, stellt sich die Frage, was sich nach Fertigstellung der Patrouillenboote ändern wird. Sollte die Werft nach 2030 voraussichtlich wieder in ihren jetzigen Zustand zurückkehren, drängt sich die Frage auf: Wozu der ganze Rettungsversuch?

Zwei Hasen jagen

Betrachtet man Rumäniens Beschaffungszuweisungen im Rahmen des SAFE-Programms, stellt sich die Frage, ob das Programm wie beabsichtigt funktioniert. Die Antwort lautet: Jein. SAFE scheint insofern zu funktionieren, als es das Land zu schnellen Beschaffungsentscheidungen gezwungen hat, wobei europäische Unternehmen die Hauptnutznießer sind. Probleme entstehen jedoch offenbar durch die Versuche der rumänischen Regierung, die SAFE-Mittel über ihren ursprünglichen Zweck hinaus zu nutzen. Ein altes Sprichwort trifft hier gut zu: „Wer zwei Hasen jagt, fängt keinen von ihnen.“

Um zu erklären, warum die Regierung so bestrebt ist, das SAFE-Programm über seine ursprünglichen Grenzen hinaus zu erweitern, haben Hintergrundgespräche mit rumänischen Verteidigungsexperten zwei relevante Aspekte aufgezeigt. Erstens fiel es dem rumänischen Verteidigungsministerium in der Vergangenheit schwer, Programmanforderungen zu definieren, vor allem aufgrund mangelnder Erfahrung mit der Durchführung großer Beschaffungsprogramme im Rahmen der NATO/europäischen Abkommen.

Zweitens reichten die Mittel schlichtweg nicht aus, um die gesamte Ausrüstung Rumäniens aus der Zeit des Warschauer Pakts durch NATO-Ausrüstung zu ersetzen, und dies würde sich auch in den nächsten Jahren nicht ändern. Das rumänische Verteidigungsministerium musste lange Zeit mit diesen Einschränkungen umgehen, während es gleichzeitig versuchte, seine Streitkräfte und seine industrielle Basis schrittweise zu modernisieren – bis das SAFE-Programm eingeführt wurde.

Für Rumäniens politische Führung stellt die Nutzung der SAFE-Mittel zur Anschaffung neuer Ausrüstung und zur raschen Modernisierung der rumänischen Industrie eine einmalige politische und wirtschaftliche Chance dar, die sich kaum verstreichen lassen lässt. Um ihre Vision zu verwirklichen, benötigten sie Industriepartnerschaften, vorzugsweise mit Unternehmen, die ihren Optimismus teilen.

Betrachtet man die Ankündigungen und Investitionen von Rheinmetall in Rumänien seit Bekanntgabe des SAFE-Programms, scheint das Unternehmen einen engagierten Partner gefunden zu haben. Darüber hinaus spielt bei der Auswahl von Industriepartnern auch eine geopolitische Dimension eine Rolle. Durch die Partnerschaft mit einem deutschen Unternehmen wie Rheinmetall bei zahlreichen Schlüsselprojekten stärkt Rumänien seine industriellen, diplomatischen und sicherheitspolitischen Beziehungen zu Deutschland, der größten Volkswirtschaft der EU.

Was stimmt hier nicht? Grundsätzlich ist das Ziel der rumänischen Regierung, die heimische Verteidigungsindustrie zu modernisieren, lobenswert und würde, bei erfolgreicher Umsetzung, die europäische Sicherheit insgesamt erheblich stärken. Der Aufbau einer heimischen Industrie, die komplexe, moderne Ausrüstung herstellen kann, erfordert jedoch Zeit und Kontrolle. Die Bedingungen des SAFE-Programms bedeuten wenig Zeit, was wiederum die Kontrolle beeinträchtigt, da sich die übliche Machtdynamik zwischen Auftraggeber und Auftragnehmer verändert.

Ein ungarischer Lynx während einer Nachtübung. Rumäniens Ambitionen in der heimischen Produktion bergen das Risiko, künftige Regierungen in die roten Zahlen zu treiben. (Ungarisches Verteidigungsministerium)
Ein ungarischer Lynx während einer Nachtübung. Rumäniens Ambitionen in der heimischen Produktion bergen das Risiko, künftige Regierungen in die roten Zahlen zu treiben.
Foto: Verteidigungsministerium Ungarn

Unter üblichen Beschaffungsbedingungen verfügen die Abnehmerländer im Falle der Nichterfüllung vertraglicher Verpflichtungen in der Regel über gewisse Regressmöglichkeiten, da sie über das Budget verfügen. Rumänien hat in der Vergangenheit bereits Strafen gegen Hersteller wegen Nichteinhaltung der Lokalisierungsvorgaben verhängt.

Ein Beispiel hierfür sind zwei Strafen Anfang 2026 in Höhe von rund 192 Millionen RON (37 Millionen EUR) bzw. 230 Millionen RON (45 Millionen EUR), die gegen Otokar verhängt wurden, da das Unternehmen die Lokalisierungsziele im rumänischen Beschaffungsprogramm für den Cobra II 4×4 nicht erreicht hatte. Ein älteres Beispiel ist die Strafe in Höhe von 8,5 Millionen Euro, die im März 2019 gegen GDELS wegen Verzögerungen bei der Lieferung der ersten Charge von Piranha V APCs verhängt wurde.

Im Rahmen des SAFE-Abkommens verwaltet die EU faktisch das Budget. Das damit verbundene Damoklesschwert besteht darin, dass die EU den entsprechenden Kredit nicht auszahlt, wenn sie keine Nachweise über Fortschritte bei der Vertragserfüllung erhält. Dies verändert die Machtverhältnisse zwischen Auftraggeber und Auftragnehmer nach Vertragsabschluss, insbesondere in Ländern, die vom SAFE-Abkommen abhängig sind.

Im Fall Rumäniens bedeutet dies, dass der Auftraggeber kein Budget einbehalten kann, wenn ein Auftragnehmer die Vertragsbedingungen nicht erfüllt – und der Auftragnehmer ist sich dessen bewusst. Zudem lässt die Frist bis 2030 dem Auftraggeber keine Zeit, sich an einen anderen Auftragnehmer zu wenden; er ist also nach seiner Entscheidung an diese gebunden. Dadurch hat der Auftraggeber deutlich weniger Handlungsspielraum als üblicherweise.

Das Problem mit Rumäniens Vorgehen bei den Verträgen für Schützenpanzer und Patrouillenpanzer liegt im Kern nicht in dem Wunsch nach einer Revitalisierung der rumänischen Industrie. Vielmehr versucht die Regierung, die SAFE-Finanzierung dafür zu nutzen – ein Vorhaben, für das dieses Finanzinstrument nicht konzipiert wurde.

Dieser Ansatz bringt sowohl die Regierung als auch die Hersteller in eine schwierige Lage: Sie stehen unter enormem Zeitdruck und haben daher kaum Handlungsspielraum. Fehler oder Fehleinschätzungen könnten dazu führen, dass der Zugang zu Milliarden von Euro an SAFE-Mitteln verloren geht und dringend benötigte Ausrüstung nicht geliefert wird – beides schadet Rumänien.

Ein pragmatischerer Umgang mit den SAFE-Mitteln wäre, in risikoarmen Fällen lokal einzukaufen und ansonsten im Ausland zu importieren. Wenn die Regierung die heimische Produktion von Schützenpanzern und Patrouillenpanzern vorantreiben will, ist dies ein erstrebenswertes Ziel. Die Finanzierung dieses Vorhabens außerhalb des SAFE-Programms zu sichern, wäre jedoch risikoärmer und würde der Regierung mehr Zeit und Kontrolle verschaffen.

Indem die rumänische Regierung im Rahmen des SAFE-Programms versucht, die beiden Ziele einer schnellen Beschaffung und einer ambitionierten heimischen Produktion gleichzeitig zu verfolgen, riskiert sie, die beste Chance ihres Militärs auf eine rasche Modernisierung seit Generationen zu verspielen und künftige Regierungen mit den Folgen zu belasten. Da die Frist für den SAFE-Einzelvertrag im Mai 2026 schnell näher rückt, bleibt kaum noch Zeit für einen Kurswechsel.

Text: Warsight.com /
