In Gerolstein hat die Bundeswehr die ersten Containerunterkünfte aus dem Sofortprogramm SIPGO übernommen. Gebaut – bzw. auf den Hof gestellt – wurden sie in nur vier Monaten. Pünktlich zum Start des Neuen Wehrdienstes im vierten Quartal können die ersten Rekrutinnen und Rekruten einrücken. Doch die bundesweite Zielmarke von 8.600 Plätzen wirkt im Vergleich zum eigentlichen Bedarf überschaubar.

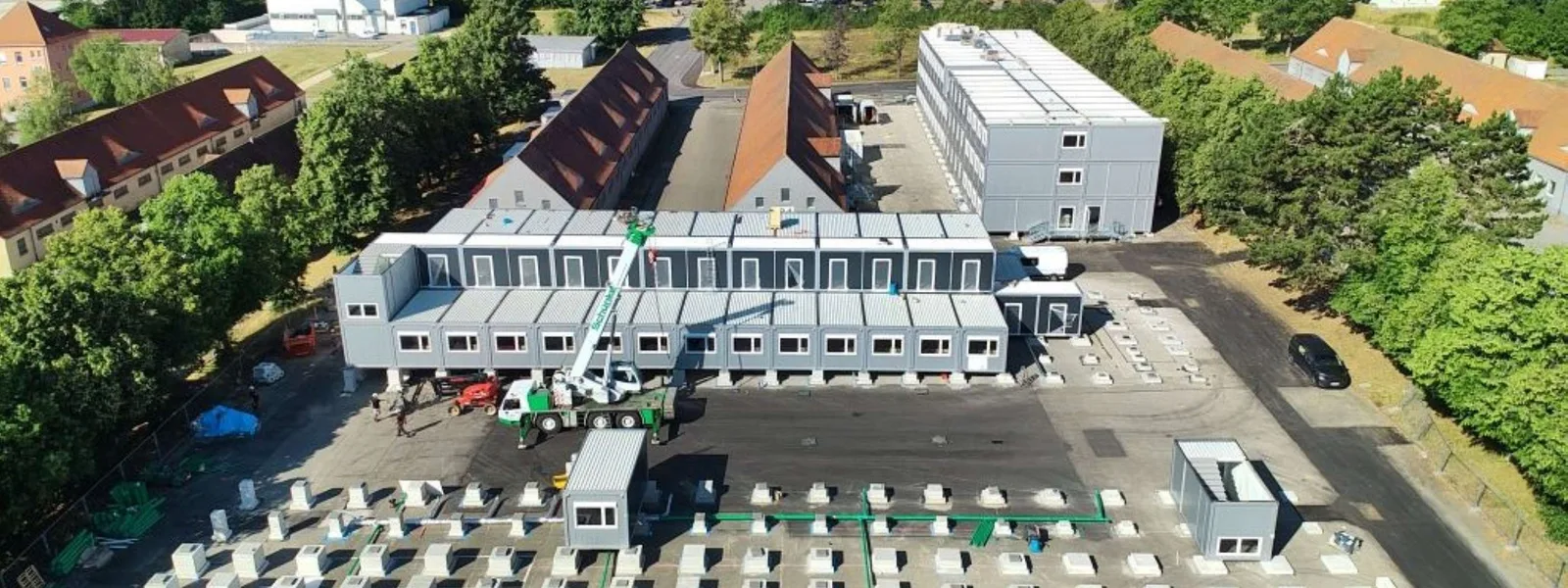

Das Informationstechnikbataillon 281 in der Gerolsteiner Eifelkaserne konnte gestern die ersten neuen Unterbringungsmöglichkeiten aus dem „Sofortprogramm Infrastrukturbedarf Personalgewinnungsorganisation“ (SIPGO) übernehmen. Man zeigte sich zufrieden mit der Geschwindigkeit des Unterkünfte-Vorhabens: Vom Baubeginn im Mai bis zur Übergabe vergingen nur wenige Monate.

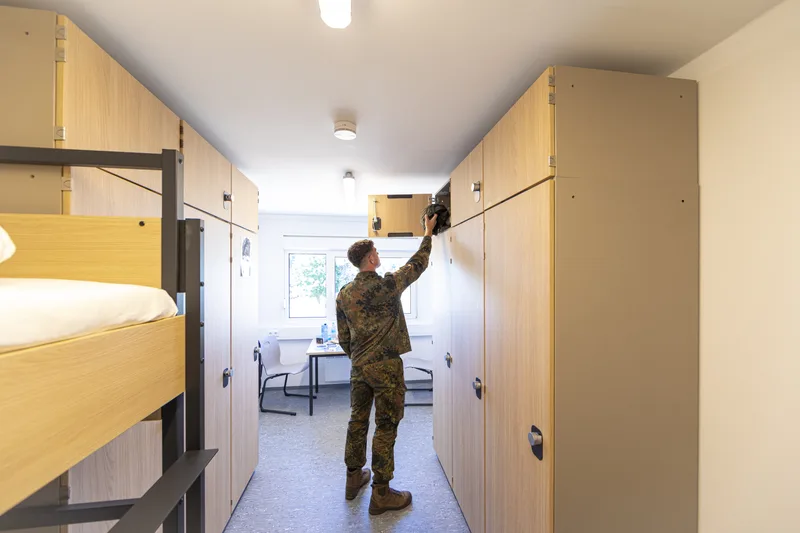

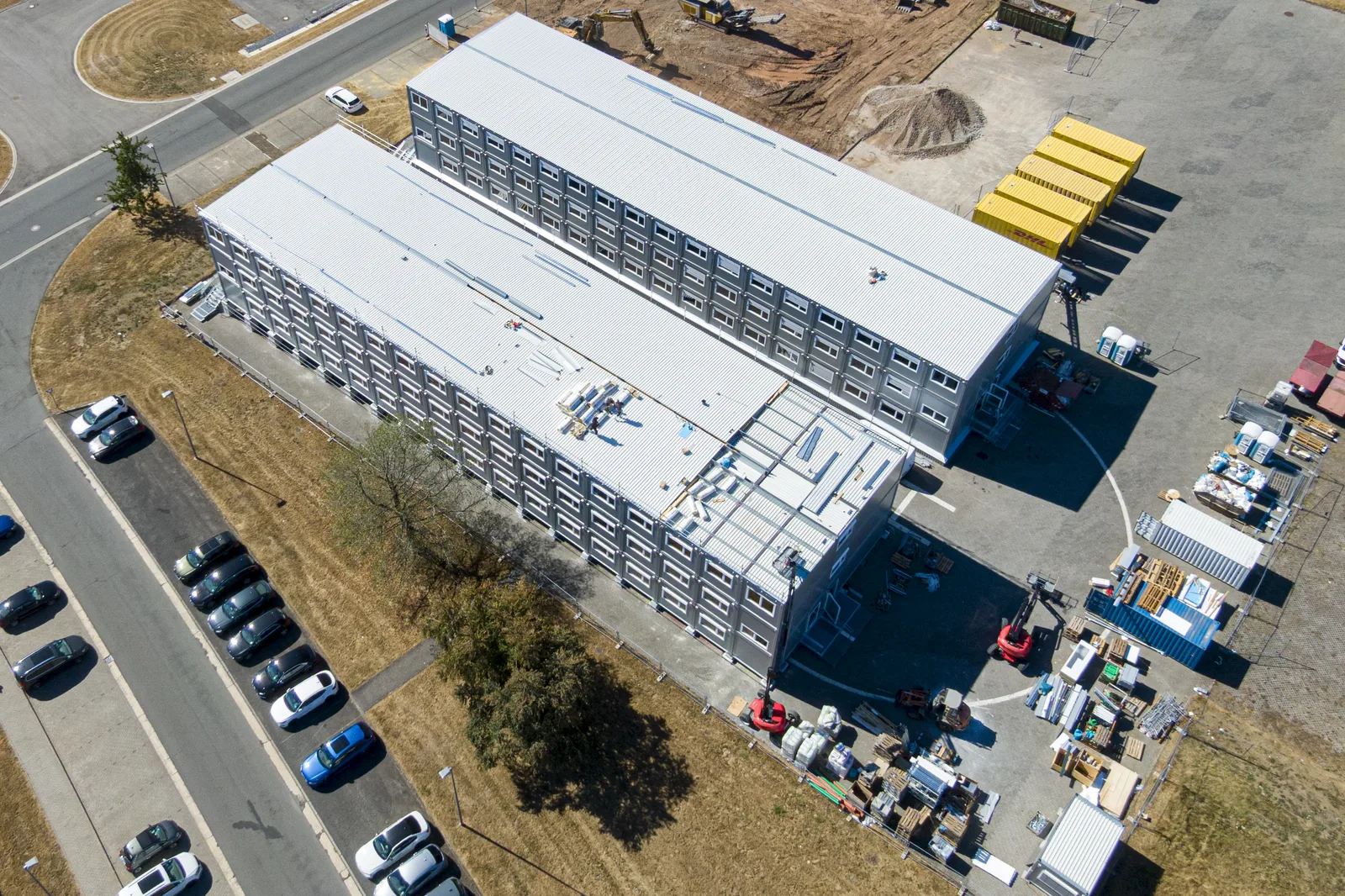

Das Ergebnis sind zwei dreistöckige Gebäude aus insgesamt 270 Containern, verteilt auf Unterkunfts-, Büro-, Lager- und Peripheriecontainer. Damit steht in Gerolstein die Infrastruktur für 200 zusätzliche Grundausbildungsplätze pro Durchgang bereit.

Containerbauweise für Neuen Wehrdienst
Möglich wurde das Tempo durch vorgefertigte Container auf Fertigfundamenten, die lediglich an das bestehende Versorgungsnetz der Liegenschaft angeschlossen werden mussten; eine Autarkielösung war nicht nötig. Die vorbereitenden Erd- und Erschließungsarbeiten übernahm das Bundeswehr-Dienstleistungszentrum Mayen, umgesetzt wurden die rund 10 Millionen Euro teuren Baumaßnahmen durch die KB Container GmbH und ihren Subunternehmer CMA Logistik.
Bundesweit sollen im Rahmen von SIPGO mehr als 8.600 Unterbringungsplätze in 4.800 Containern an 32 Liegenschaften entstehen, aufgeteilt in sechs Regionalcluster, mit einem Gesamtvolumen von rund 400 Millionen Euro.

Das Programm ist explizit als kurzfristige Lösung gedacht, um Bewerberspitzen für den Neuen Wehrdienst im zweiten Halbjahr 2026 abzufangen. Damit ist SIPGO eine durchaus sinnvolle Ergänzung zu den regulären Bauprogrammen der Bundeswehr, aber eben auch nur ein Baustein.
Unterkünfte: So viele Betten werden tatsächlich benötigt
Denn die eigentliche Größenordnung des Bedarfs un Unterkünften liegt deutlich höher: Wie Verteidigungsminister Boris Pistorius im Oktober 2025 auf der 3. Fachkonferenz Bundeswehr-Infrastruktur ankündigte, werden für den Neuen Wehrdienst bis 2031 rund 40.000 zusätzliche Betten benötigt. Das dafür aufgelegte Programm nennt sich G-CAP Inland und soll die ersten Gebäude 2027 bereitstellen. SIPGO ist schneller.
Laut Berechnungen des Ministeriums werden für den Neuen Wehrdienst insgesamt rund 270 neue Gebäude benötigt. Doch das allein reicht nicht: auch aus der sogenannten strategischen Liegenschaftsreserve reaktivierbarer Kasernen muss die Truppe schöpfen. Zuletzt wurden Anfang August bekannt, das fünf ehemalige Kasernen wieder der Bundeswehrnutzung zugeführt werden sollen.

Die gut 8.600 SIPGO-Plätze in den Containerunterkünften decken damit nur einen Bruchteil des mittelfristigen Bedarfs ab. Es bleibt daher die Frage, wie gut SIPGO, G-CAP-Inland und die Reaktivierung alter Standorte zeitlich ineinandergreifen und ob das aktuelle Bautempo in der Eifel eine lobende Ausnahme ist, oder auch die zahlreichen anderen Standorte in ähnlichem Umfang und Geschwindigkeit wachsen können.
